«الكهرباء»: تشغيل 4 محطات تحويل رئيسية جديدة في المطلاع

تغذّي 3265 قسيمة في 4 ضواحٍ وجاهزة لإيصال التيار لها

نشر في 05-07-2023 | 17:00
آخر تحديث 05-07-2023 | 20:45

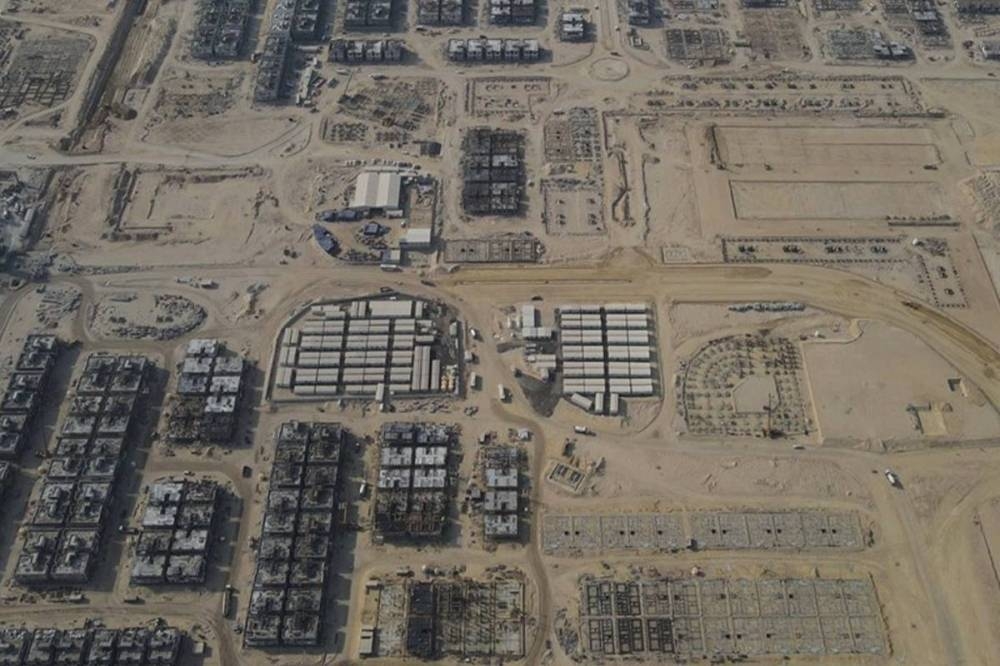

منطقة المطلاع
منطقة المطلاع

أعلنت وزارة الكهرباء والماء والطاقة المتجددة، تشغيل 4 محطات تحويل رئيسية، تمهيداً لإيصال التيار الكهربائي لـ 3265 قسيمة في الضواحي N7 ‘ N8، N10 بمنطقة المطلاع، بالتنسيق مع المؤسسة العامة للرعاية السكنية.

وأكدت مصادر الوزارة جاهزيتها لاستقبال طلبات أصحاب القسائم الراغبين في إيصال التيار للقسائم، التي تغذيها المحطات الأربع، وتم تشغيلها الأسبوع الجاري وعددها 3265 قسيمة في الضواحي المذكورة، مشيرة إلى حرص الوزير د. جاسم الاستاد على إيصال التيار لأصحاب طلبات إيصال التيار.

وأوضحت أن محطات التحويل الرئيسية التي تم تشغيلها هي: المحطة 3A في الضاحية N7 ستغذي 800 قسيمة في القطعتين رقم 3,4 في حين ستقوم المحطة 4H في الضاحية N10 بتغذية 674 قسيمة في القطعتين 3,4، بينما ستغذي المحطة 3D في الضاحية N8 عدد 723 قسيمة في القطعتين 2,3 وأخيراً ستقوم المحطة 3F في الضاحية N8 بتغذية 758 قسيمة في القطع رقم (1,2، 4).

وأشارت إلى جاهزية الوزارة لإيصال التيار الكهربائي لأصحاب الطلبات المستوفاة للشروط، داعية أصحاب الطلبات، الذين لم يستكملوا طلباتهم العمل على استيفاء اوراقهم عبر موقع الوزارة.

وذكرت أن عملية إيصال التيار لقسائم المواطنين تمر عبر ثلاث مراحل، تبدأ بمرحلة تشغيل محطات التحويل الرئيسية ثم مرحلة فحص مكونات المحطات الثانوية وكيبلاتها وإطلاق التيار في تلك المحطات وأخيراً مرحلة تشغيل المحولات في المحطات الثانوية وفحص كيبلات الضغط المنخفض.

وبينت أن الوزارة أصبحت جاهزة لإيصال التيار لجميع القسائم في الضاحية رقم N8 بعد تم تشغيل المحطات الرئيسية والثانوية المغذية لهذه الضاحية.
